嚴抓質量 筑牢安全 穩步推進項目進展
發布時間:2020/07/07 公司要聞 瀏覽次數:2707
金碧匯景苑項目為區金匯鎮動遷安置房項目,東臨金碧路,南臨匯一路,西臨金錢公路,北臨大葉公路,總建設用地35380.60平方米,總建筑面積為116230.10平方米,容積率為2.28,計劃為金匯鎮人民提供888套住宅。

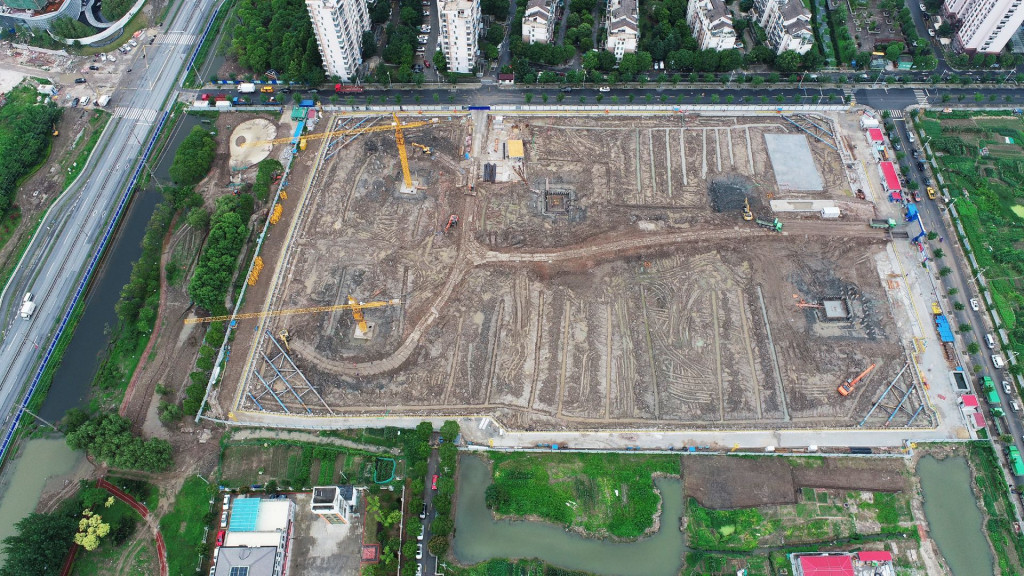

項目于2019年9月19日簽署土地出讓合同,春節前完成場地三通一平工作,2020年1月16日取得建設工程規劃許可證,1月19日現場進行試樁。因疫情原因,3月20日,項目取得施工許可證,3月21日,總包進場開始施工。截止到六月底,該項目樁基施工完成100%,三軸、兩軸施工完成100%,土方開挖完成20%,井點降水布置完成30%,3#、6#塔吊基礎施工完成,正按照年初既定目標平穩推進。
目前工程建設已進入“密集施工期”,下半年,項目部將加強管理,做好應對梅雨天氣及防臺防汛的相關措施,確保疫情防控安全的情況下進行復產,以更加嚴格的標準對現場的安全與質量進行嚴格把關,保質保量地推進項目建設,保證年底完成正負零以上局部三層建設目標。
